武汉超算中心吊装首批模块箱体,9月建成投用

2022-06-21 14:06

(转载自中国光谷微信公众号)

6月20日,湖北东湖科学城核心区光谷科学岛起步区,投资10亿元的引爆项目和新地标武汉超算中心,迎来关键性建设节点,首批7个预制化模块箱体启动吊装,三层共61个箱体将于7月中旬全部吊装完成,9月30日前建成投用,一期算力将达到50P,相当于10万台高性能计算机同时运行的计算能力。

该中心建成后将成为我国最大的集装箱数据中心,并将与武汉人工智能计算中心形成合力,共同打造AI(人工智能)与HPC(高性能计算)的多样化算力集群,以“双中心”构建起武汉科技创新与产业发展的算力底座,推动湖北数字经济发展迈向新高度。


武汉超算中心效果图

武汉超算中心项目是省级重大专项,总建筑面积约4400平方米,建设内容包括50P HPC算力系统和总体200P的机房基础设施,项目由湖北省科技投资集团有限公司和武汉产业投资发展集团有限公司联合投资,总投资额10亿元。项目采用预制化模块箱体建设——吊装之前在箱体内提前铺设集成电路、管道等基础装备,之后再实施吊装、涂防水层、箱体间管道连接及配电等工序。

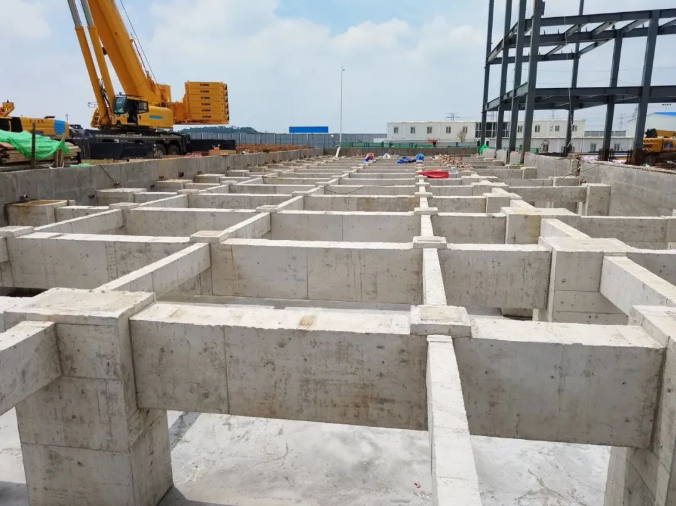

武汉超算中心机房基座

“采用预制化模块箱体建设方式有两个好处,一是所有的设备在吊装前已全部在箱体里落位,现场工程产品化、标准流程生产,设备整体精准度更高,二是采用这种绿色装配式建筑,不仅减少了垃圾排放,而且建设周期至少比普通土建要节省3至4个月,可确保9月30日投入试运营。”光谷科学岛(武汉)有限公司副总经理、武汉超算中心负责人罗庆说。

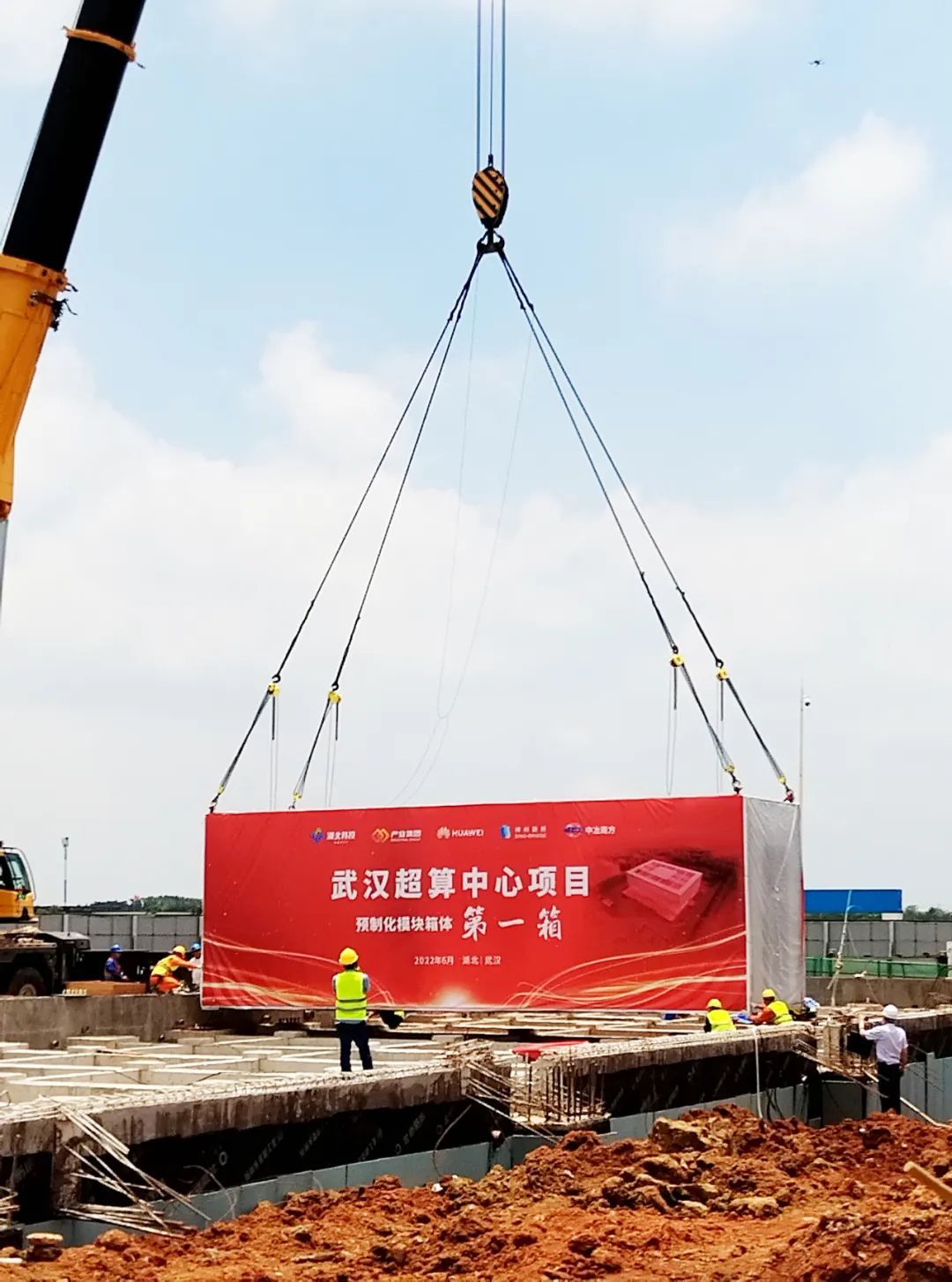

首个预制化模块箱体吊装

据介绍,武汉超算中心共有61个预制化模块箱体,每个箱体长约12.2米,宽约3.5米,高约4.2米,拼装时共分为三层,每层约20个箱体,采用预制模块的方案,现场土建和工厂预制并行施工,极大缩短建设工期;以展厅、工作区域、会议室等为主的辅助业务区域,采用预制钢结构方案;双向开工,齐头并进,实现双区域交付时间将再次体现“武汉速度”。
